Guía de análisis PERT para proyectos remunerados (+ calculadora gratis)

Utilizar una pizarra blanca para hacer un esquema de un plan de proyecto es frágil como construir un castillo de naipes, ajustas un elemento y todo se derrumba.

A medida que arreglas las cosas, te enfrentas al scope creep y a plazos ahora inviables.

En cambio, prueba una herramienta impulsada por datos que cuenta por riesgos de proyectos para proporcionar estimaciones de tiempo realistas : como la calculadora de análisis PERT. A continuación exploremos:

Guía definitiva a análisis Pert

¿Qué es el análisis PERT?

El análisis PERT representa la Técnica de Revisión y Evaluación de Programas (del inglés Project Evaluation and Review Technique), un modelo de gestión de proyectos popular que coordina tareas en proyectos complejos utilizando estimaciones de tiempo confiables. Este comportamiento ayuda a gerentes de proyectos elaborar un plan de proyecto realista, que incluye:

Dato interesante: La técnica PERT fue desarrollada por primera vez en 1950 por la Armada de los EE. UU. y la Corporación Lockheed, para gestionar las actividades relacionadas al proyecto Polaris Missile. Hoy, se utiliza en todo el mundo en industrias, como:

Consultora de gestión Charlene Currie piensa que el diagrama PERT apoya la gestión de proyectos cuando no hay disponibles datos históricos:

Charlene Currie

El diagrama PERT introduce estructura en el proceso de estimación. Te obliga a considerar los mejores, los más realistas y los peores escenarios. Esto ayuda a los gerentes de proyectos a crear un horario más confiable y anticipar riesgos más temprano.

Mientras tanto, una calculadora PERT utiliza el marco común de análisis PERT para ayudarte a evitar las trampas del proyecto, como sobrecargas del coste y mejorar la entrega a tiempo.

Alternativamente, puedes contar con rastreadores de tiempo de última generación como Clockify para:

Cómo funciona la calculadora PERT

La calculadora PERT te ayuda seguir los proyectos y las tareas del principio al fin utilizando:

PERT analysis calculator by Clockify

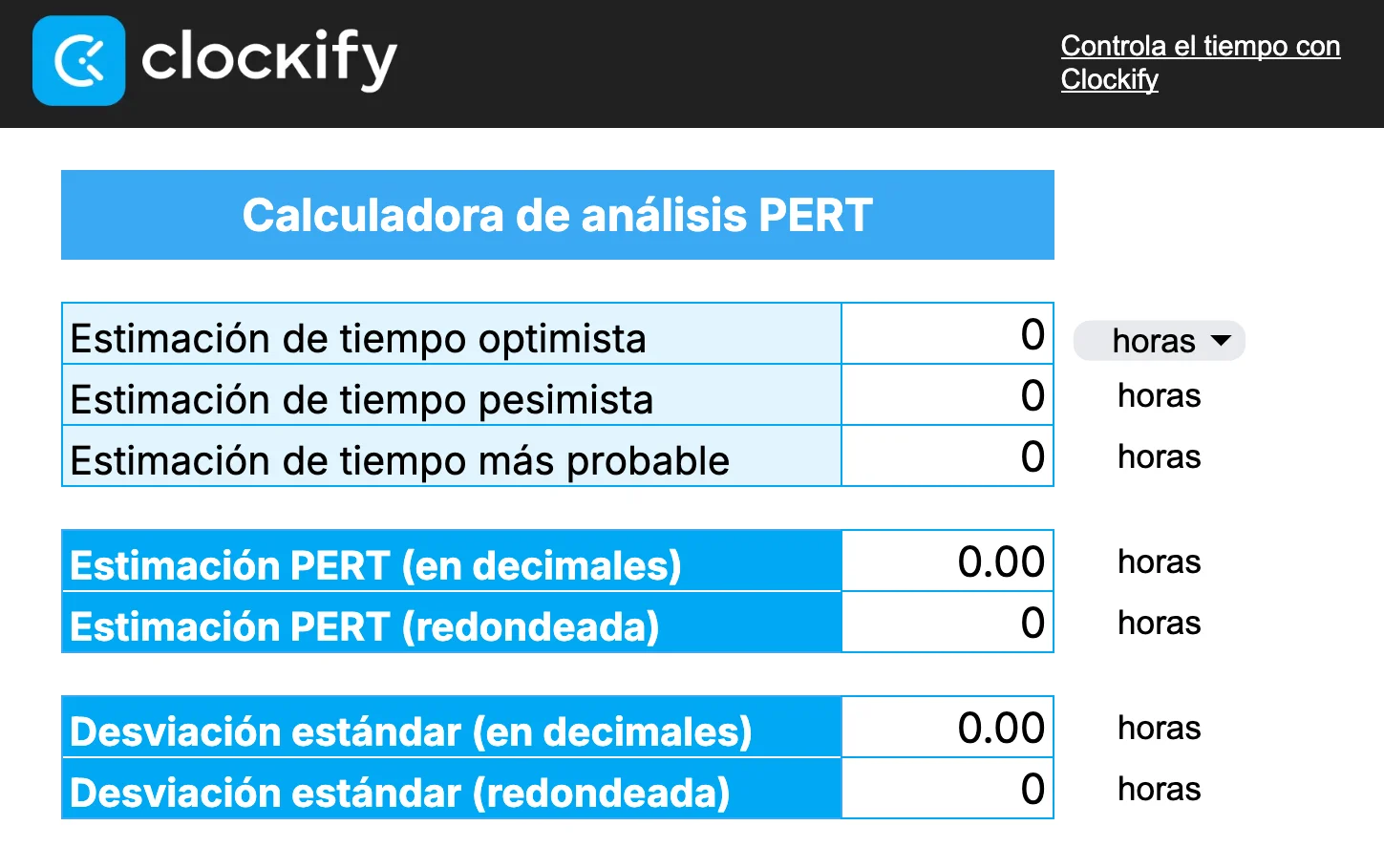

Calculadora de análisis PERT de Clockify

⬇️ Obtén la calculadora de análisis PERT gratuita (Google Sheets)

Ahora, profundicemos en los mecanismos de la calculadora con ejemplos.

Fórmula de análisis PERT (+ ejemplos)

La fórmula de análisis PERT (o fórmula de estimación de tiempo) determina el tiempo más probable para completación del proyecto según 3 estimaciones del tiempo, como:

  1. Estimación de tiempo optimista (O): el resultado ideal con operaciones ininterrumpidas y una rentabilidad sólida,
  2. Estimación de tiempo más probable (M): el resultado más probable en un entorno laboral típico, y
  3. Estimación de tiempo pesimista (P): el peor resultado posible con retrasos, sobrecargos del coste y otros contratiempos.

Aquí está la técnica de fórmula PERT:

(O + (4 x M) + P) / 6 = (Tiempo esperado)

Ejemplo de análisis PERT: Digamos que quieres lanzar un producto de software. Según tu experiencia y consultas, estableces las 3 estimaciones de tiempo y aplicas la fórmula de análisis PERT a continuación.

Estimación de tiempo optimista (O): 120 días

Estimación de tiempo más probable (M): 180 días

Estimación de tiempo pesimista (P): 250 días

(120 días + (4 x 180 días) + 250 días) / 6 = 181,67 días (Tiempo esperado)

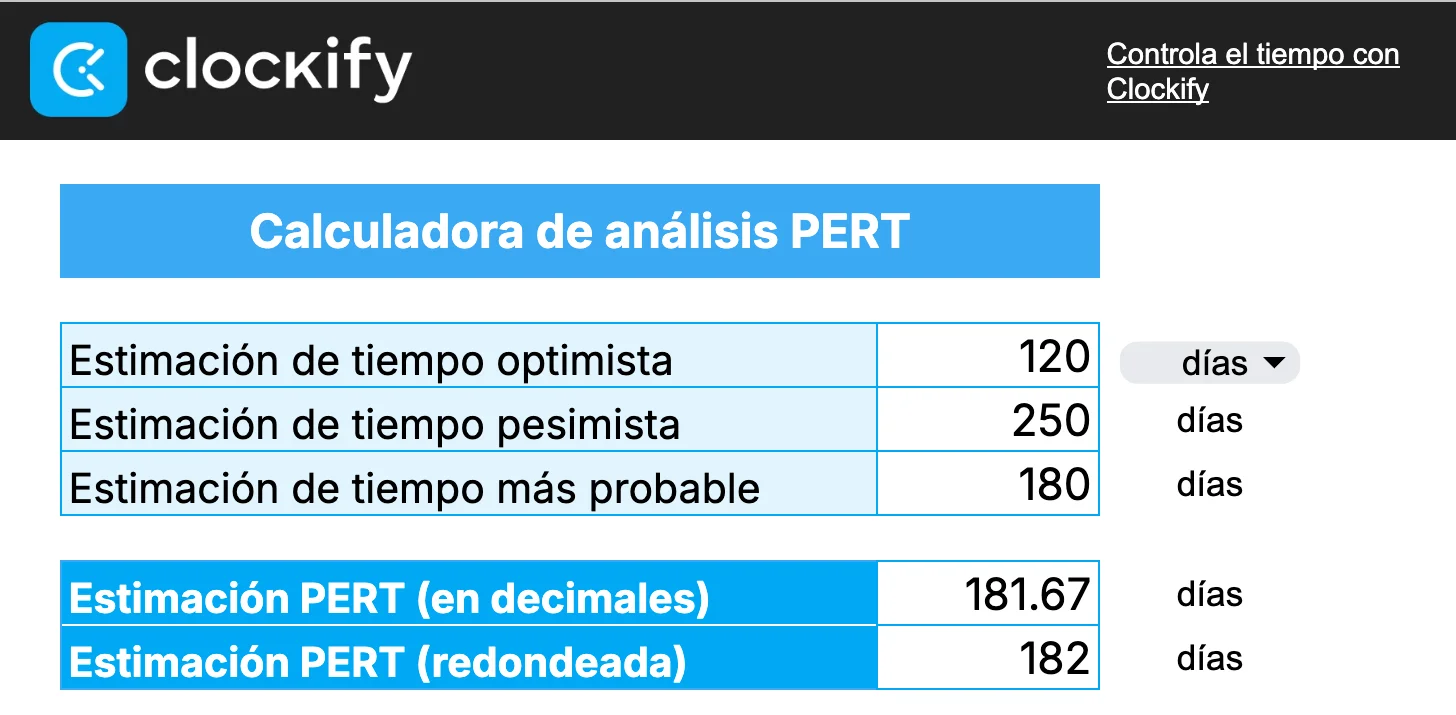

Usa nuestra calculadora PERT para los números redondeados
Use our PERT calculator to get rounded numbers

Por lo tanto, puedes esperar finalizar tu proyecto dentro de 182 días. Pero, ¿cuán seguro puedes ser sobre tu línea de tiempo estimada? Esto es lo que, a continuación, nos puede decir la desviación estándar.

Fórmula de desviación estándar

La desviación estándar muestra la probabilidad de finalizar el proyecto a tiempo on time. To get this value, the PERT calculator applies the following formula:

(P - O) / 6 = (Desviación estándar)

Ejemplo de desviación estándar: Como está establecido, estás planificando lanzar un producto de software dentro de 180 días. Aplicamos la fórmula anterior para evaluar cuán probable es.

(250 días - 120 días) / 6 = 21,67 días (Desviación estándar)

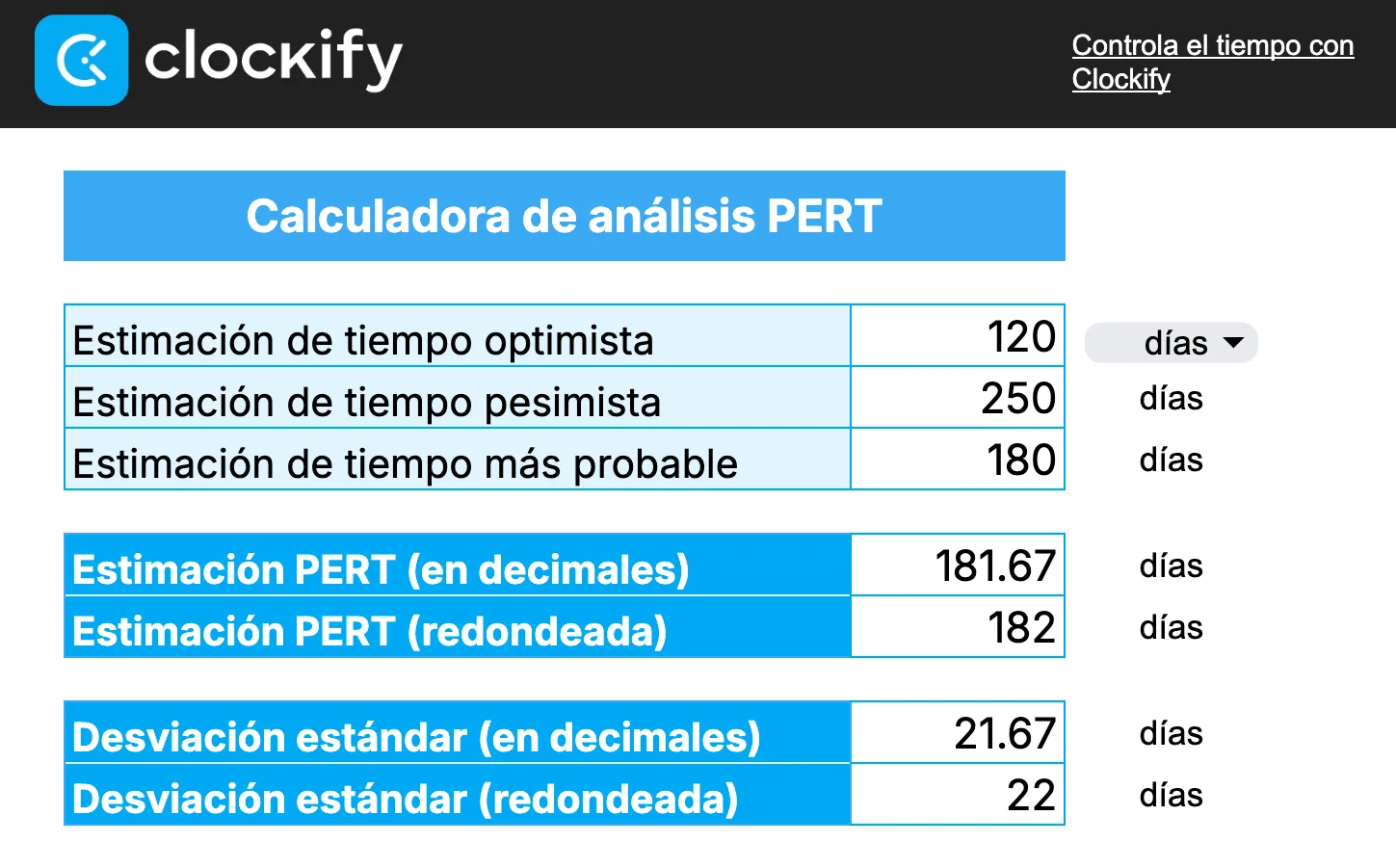

Obtén los resultados de la desviación estándar según las estimaciones de tu tiempo
Obtén los resultados de la desviación estándar según las estimaciones de tu tiempo

Así que, el tiempo de competición actual puede ser 22 días antes o después de la estimación de 182. Cuanto menor sea tu desviación estándar, tanto más confidente puedes ser en cumplir el plazo esperado.

Calcular mal el cronograma del proyecto puede costar un ojo de la cara, llevando a cotizaciones erróneas del proyecto y cobrar de menos. Con la calculadora de análisis PERT, los gerentes de proyectos puedes crear un plan de proyecto confiable y mantenerte dentro de los límites de tiempo y presupuesto.

🎓 ¿Te preocupa cobrar de menos? Factura a clientes con precisión

Usa diagramas PERT para crear planes de proyectos meticulosos

Una vez que dominas tu calculadora de análisis PERT, puedes crear un diagrama PERT una ilustración del ciclo de vida de tu proyecto. Desglosa tu proyecto en nodos (o hitos) y tareas, destacando cualquier dependencias.

Para demostración, ve nuestra plantilla de diagrama PERT a continuación.

Construye un cronograma sólido de gestión de proyectos para un pronóstico mejor
Construye un cronograma sólido de gestión de proyectos para un pronóstico mejor

⬇️ Obtén la plantilla de diagrama PERT (Google Sheets)

Para implementar adecuadamente tu plantilla de diagrama PERT, sigue los siguientes pasos:

  1. Pon un nombre a tu proyecto (por ejemplo, Creación de sitio web),
  2. Define los hitos (por ejemplo, Diseño de plan),
  3. Añade las tareas relacionadas (por ejemplo, Desarrollo de conceptos),

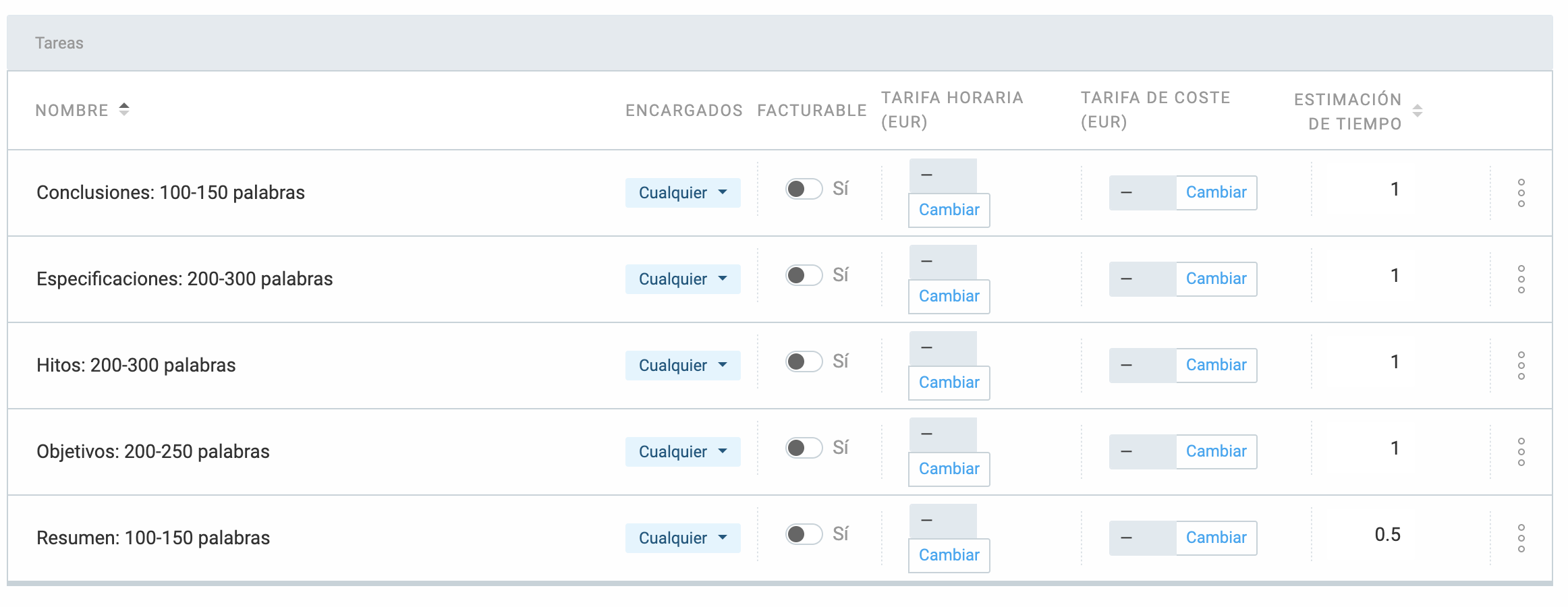

  4. Utiliza nuestra calculadora de análisis PERT para obtener su duración estimada, y
  5. Resume las duraciones de tareas para obtener el tiempo estimado de finalización del proyecto.

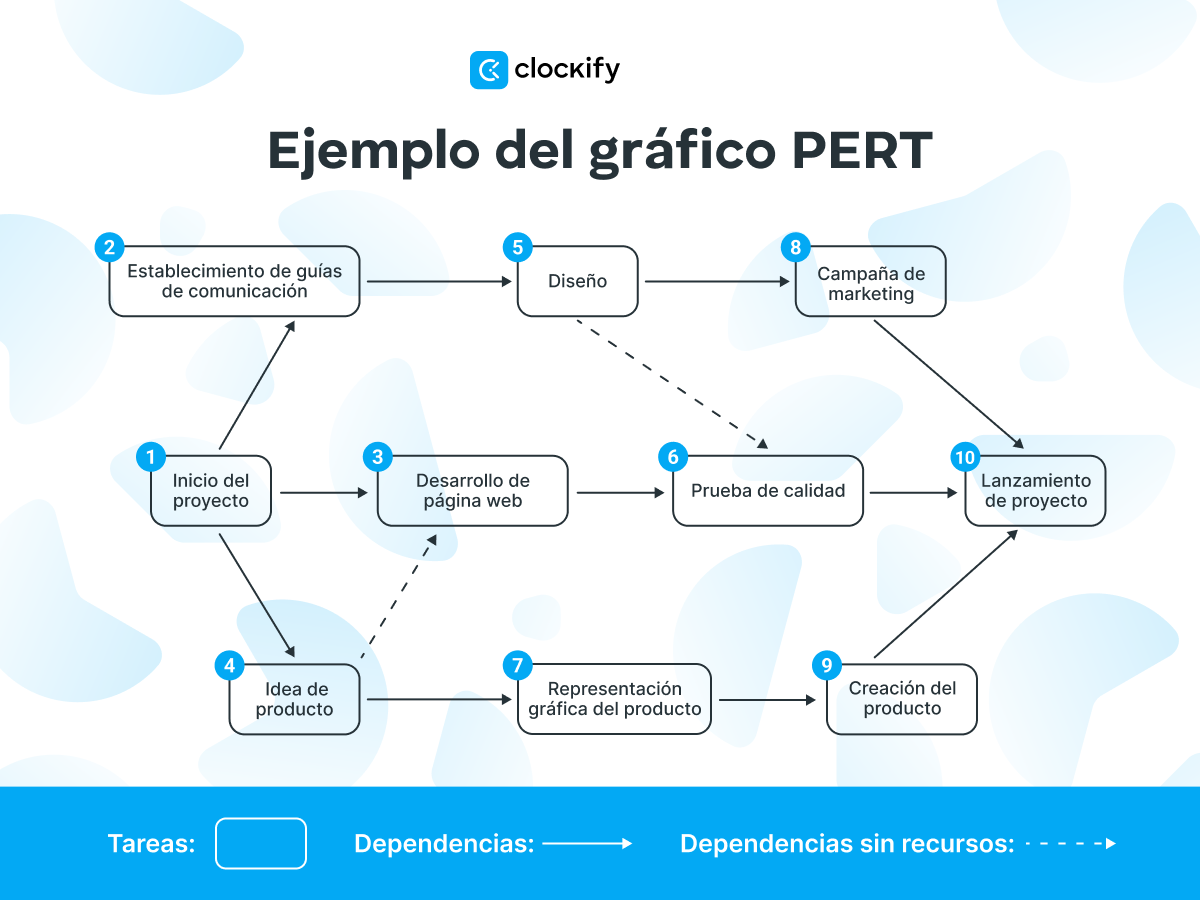

Aquí es cómo rellenar nuestro diagrama de PERT para el desarrollo de sitio web:

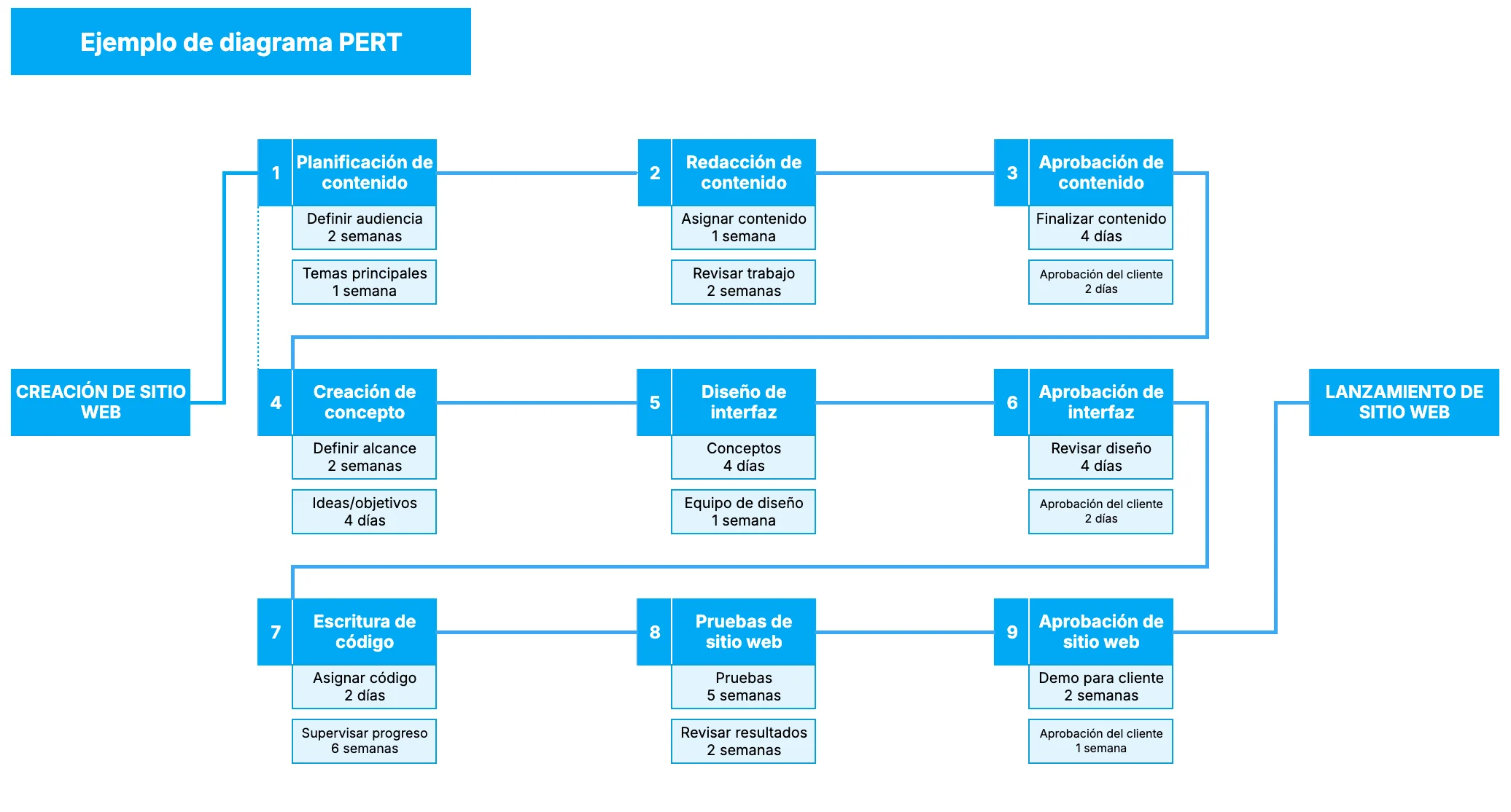

Líneas sólidas organizan los hitos y las líneas en puntos marcan los hitos concurrentes
Líneas sólidas organizan los hitos y las líneas en puntos marcan los hitos concurrentes

Opcional: Puedes calcular la desviación estándar para cada tarea utilizando nuestra calculadora PERT. Esto ofrece una estimación más precisa sobre el intervalo de tiempo del proyecto, ayudándote:

Al final, los diagramas PERT son herramientas que mejoran la planificación y ejecución. Esto los hace invaluables en la gestión de proyectos ágil, donde la comunicación abierta, flexible y eficiente está suprema.

Diagrama PERT vs. otras herramientas de gestión de proyectos

El diagrama PERT y otras herramientas de estadísticas se utilizan para la planificación de proyectos, pero son visualmente y prácticamente distintivas. A continuación descubrimos cómo.

Recordatorio: Ninguna práctica o herramienta de gestión de proyectos es mejor que otra. En cambio, tu enfoque ideal dependerá de la naturaleza de tus proyectos.

PERT vs. CPM

El Método de la ruta crítica (CPM, del inglés Critical Path Method), también llamada el Análisis de camino crítico, identifica el camino crítico o la ruta más larga a través de las tareas esenciales para obtener la duración mínima del proyecto.

Así que, los dos modelos tienen diferentes perspectivas. Aunque el CPM gestiona tareas predecibles, el análisis PERT se centra en tareas imprevisibles.

Aún así, los gerentes y consultores pueden usar cualquiera de los dos métodos para la evaluación de impacto de retraso. Dicho de otro modo, ambas técnicas te ayudan a entender cómo los retrasos pueden desviar los proyectos de su rumbo. El CPM muestra qué tareas pueden causar los mayores retrasos, mientras que el PERT revela los riesgos de los retrasos de tareas.

PERT vs. Gantt

Forbes compara diagramas PERT y Gantt, notando que:

PERT vs. GANTT

Es por esta razón que los diagramas PERT son perfectos para la gestión de incertidumbre de proyectos, abordando los riesgos del proyecto y asegurando el mejor resultado. Por otro lado, los diagramas de Gantt te ayudan a visualizar horarios, lo que los hace ideales para seguir el progreso del proyecto.

Consejo adicional: Para obtener resultados más matizados, combina nuestra calculadora de análisis PERT con otros modelos (como el diagrama de Gantt). Para empezar, prueba un software de gestión de proyectos simple como Plaky para crear horarios con la vista de Gantt.

Ejemplo de diagrama de Gantt en Plaky
Ejemplo de diagrama de Gantt en Plaky

PERT vs. WBS

La Sociedad Internacional de Profesionales Six Sigma (ISSP, por sus siglas en inglés) explora los beneficios de combinar PERT y WBS (Estructura de desglose de trabajo, Work Breakdown Structure en inglés), explicando esto:

Al crear un WBS o un diagrama PERT, un equipo de proyecto Six Sigma puede mapear todas las tareas, entendiendo sus interdependencias e identificando el camino crítico.

Ventajas del análisis PERT

¿Por qué deberías utilizar el análisis PERT para la planificación de proyectos? Además de la entrega oportuna de proyectos, aquí están algunas ventajas convincentes.

1. Ventaja de PERT: Planificación a largo plazo mejorada

El diagrama PERT te permite identificar el orden lógico de tareas relacionadas con el proyecto y la longitud de proyectos, lo que es especialmente práctico para proyectos en curso. Así se obtiene una línea de tiempo de gestión de proyectos estructurada que fomenta responsabilidades entre empleados.

🎓 Planificación a corto y largo plazo: La estrategia del equipo inteligente

2. Ventaja de PERT: Gestión efectiva del alcance

El diagrama PERT representa el tiempo más corto posible para completar un proyecto. Al anticipar el tiempo y, por lo tanto, los costes, puedes prevenir el scope creep.

De hecho, un estudio sobre la estimación del rendimiento del proyecto encontró que PERT te deja planificar proyectos y definir presupuestos en avance, manteniendo el trabajo actual bajo control.

Además, el diagrama te ayuda detectar restricciones y cuellos de botella, lo que baja el riesgo de sobregastar o empujar la fecha límite.

3. Ventaja de PERT: Mejores relaciones con clientes

Puedes justificar la línea de tiempo del proyecto a las partes interesadas con un diagrama visual sencillo, garantizando una comunicación fluida.

De hecho, Tom Molnar, el gerente de operaciones en una agencia de diseño web, piensa que el diagrama PERT fomenta la confianza clientes, que ayuda a los equipos gestionar el estrés mejor:

Tom Molnar

“Los clientes valoran la presentación de la lógica de línea de tiempo y el equipo está bajo menos presión cuando se aclaran sus límites del riesgo.”

Desventajas del análisis PERT

Además de las ventajas, ¿cuáles son las desventajas de las técnicas de estimación de tres puntos? Explora nuestra lista a continuación.

1. Desventaja de PERT: Inadecuación para repetir los proyectos

Según Charlene Currie, la consultora de gestión, utilizar el análisis PERT para proyectos recurrentes bien documentados es una pérdida de tiempo absoluta:

Charlene Currie

PERT se puede convertir en un esfuerzo innecesario cuando un proyecto es rentable o cuando los datos históricos fuertes ya existen.

2. Desventaja de PERT: Formación obligatoria

Un artículo reciente sobre la técnica PERT sugiere que un horario de proyecto creado utilizando este método sugiere que su eficiencia depende de tu experiencia al aplicarlo.

Dicho esto, Ruth Philips la gerente de proyectos y consultora, destaca la necesidad de desarrollo de habilidades al trabajar con PERT:

Ruth Phillips

“PERT requiere una disciplina en recopilación de datos de importe, y no todas organizaciones están suficientemente maduras para proporcionar estimaciones de calidad.”

3. Desventaja de PERT: Proceso complejo

Lexi Petersen fundadora de una empresa de desarrollo de producto, nota que aplicar PERT a cada tarea para obtener la duración del proyecto puede costar tiempo y dinero:

Lexi Petersen

“La primera vez que intentamos planificar un lanzamiento impulsado por influencers, lo dividimos en más de 30 microtareas y dedicamos días intentando estimar la línea de tiempo.”

Además, los cambios en el proyecto más pequeños, como añadir otra tarea u otro asignado, te requerirá actualizar el diagrama PERT.

🎓 Las mejores aplicaciones de gestión del tiempo en 2026: Las principales 11 opciones

Los 3 principales desafíos de PERT (y mejores soluciones)

Aunque el análisis PERT te ayuda a anticipar las incertidumbres del proyecto, los problemas imprevistos aún pueden ocurrir. A continuación repasamos los desafíos más comunes y las mejores soluciones para los gerentes de proyectos.

1. Desafío de PERT: Retrasos del proyecto

El análisis PERT depende de estimaciones subjetivas, lo que puede, a veces, resultar en ampliaciones de fechas límites. De hecho, un estudio de PERT vs. CPM de 2025 analizó las 26 publicaciones relacionadas y enumeró las principales limitaciones del PERT:

Solución: Para luchar contra los retrasos de horario, prueba una técnica de gestión de proyectos llamada la ejecución rápida (fast tracking en inglés) o sea, trabajar en ciertas tareas en paralelo.

Al identificar las tareas para la ejecución rápida, asegúrate de que no dependen completamente una de otra. Por lo tanto, si empiezas a trabajar en tarea A antes de finalizar la tarea B, estás dos no son buenas candidatas.

2. Desafío de PERT: Ajustes en la mitad del proyecto

Los cambios en la mitad del proyecto son una realidad diaria, que puede interrumpir el flujo de trabajo. Para volver al rumbo, necesitas una vista práctica de todos los recursos afectados, incluyendo la capacidad del personal y las fechas límites de la tarea.

Solución: Utiliza el calendario de Clockify para ver los horarios de los empleados durante la semana, con detalles como:

De esa manera, puedes comprobar fácilmente si tus cambios (como tareas ampliadas) se superponen con cualquier otra actividad y ponen en peligro el plazo del proyecto.

3. Desafío de PERT: Justificar las líneas de tiempo a los clientes

Los proyectos planificados con el análisis PERT se pueden completar más tarde de lo esperado, así como más temprano. Todo esto afecta:

John Kirton, director en una empresa de construcción, profundiza en los riesgos de ejecución temprana de tareas en el negocio de construcción:

John Kirton

“Recibir los suministros demasiado temprano puede implicar la necesidad de asignar espacio físico en situ, daños en los materiales y generación de costes más temprano de lo necesario.”

Solución: Informa a los clientes sobre tu plan del proyecto dentro de un rastreador de tiempo efectivo como Clockify para mejorar la confianza del cliente.

Por ejemplo, visita el Marketplace de CAKE.com e instala el complemento FeatValue para conectar el portal de cliente con Clockify. Una vez sincronizado, los clientes pueden usar FeatValue para:

Preguntas frecuentes sobre el análisis PERT

A continuación lee las preguntas más frecuentes sobre PERT y nuestras respuestas completas.

¿Es CPM más fácil de entender que PERT?

Al comparar CPM y PERT, el CPM aparece más sencillo porque utiliza una estimación de tiempo fija para crear el camino crítico del proyecto. Sin embargo, los resultados son derivados de proyectos pasados.

Por otro lado, PERT utiliza las 3 estimaciones de tiempo para ofrecer el tiempo de competición de proyecto más probable sin acceder a los datos históricos.

Ya que ambas herramientas están relacionadas estrechamente en su propósito, la planificación y competición de proyectos ninguna de las dos está más fácil de entender. En cambio, te ayudan a prosperar en diferentes situaciones.

El CPM es mejor para proyectos repetitivos, mientras que el PERT es ideal para el trabajo inseguro y no repetitivo.

🎓 Cómo dividir un proyecto en tareas

¿Cómo usar PERT en ágil?

Según la metodología ágil, los proyectos predecibles son el sueño imposible de cada gerente. Así que, las prácticas ágiles no pueden depender de la estimación determinística, pero pueden usar un modelo probabilístico como PERT para pronosticar los resultados.

Después de todo, los equipos ágiles se ocupan de adaptarse a circunstancias cambiantes, y el análisis PERT puede dirigir su trabajo con estimaciones potenciales, no fijas.

Ejecuta proyectos eficientes y lucrativos con Clockify

La calculadora del análisis PERT ofrece estimaciones del proyecto razonables. Sin embargo, ¿qué pasaría si pudieras elevar el nivel de precisión hasta casi la perfección? Con una aplicación de control del tiempo como Clockify by CAKE.com, puedes agilizar proyectos utilizando datos abundantes y análiticos avanzados.

Nuestro rastreador de tiempo simple pero impactante garantiza una planificación de recursos y entrega de proyectos efectiva, con funciones flexibles.

1. Define las estimaciones de tiempo y presupuesto

Para cada proyecto en Clockify, asigna un número determinado de horas de la siguiente manera:

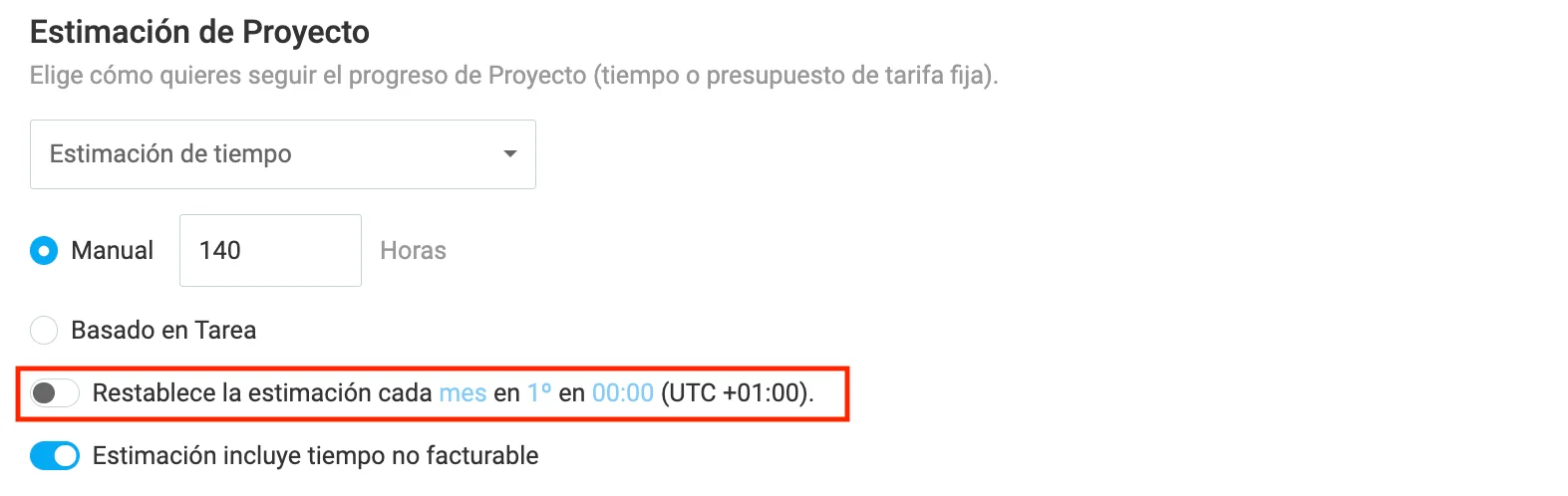

Restablece la estimación regularmente para proyectos recurrentes
Restablece la estimación regularmente para proyectos recurrentes

Además, puedes incluir gastos facturables en el presupuesto del proyecto de la siguiente manera:

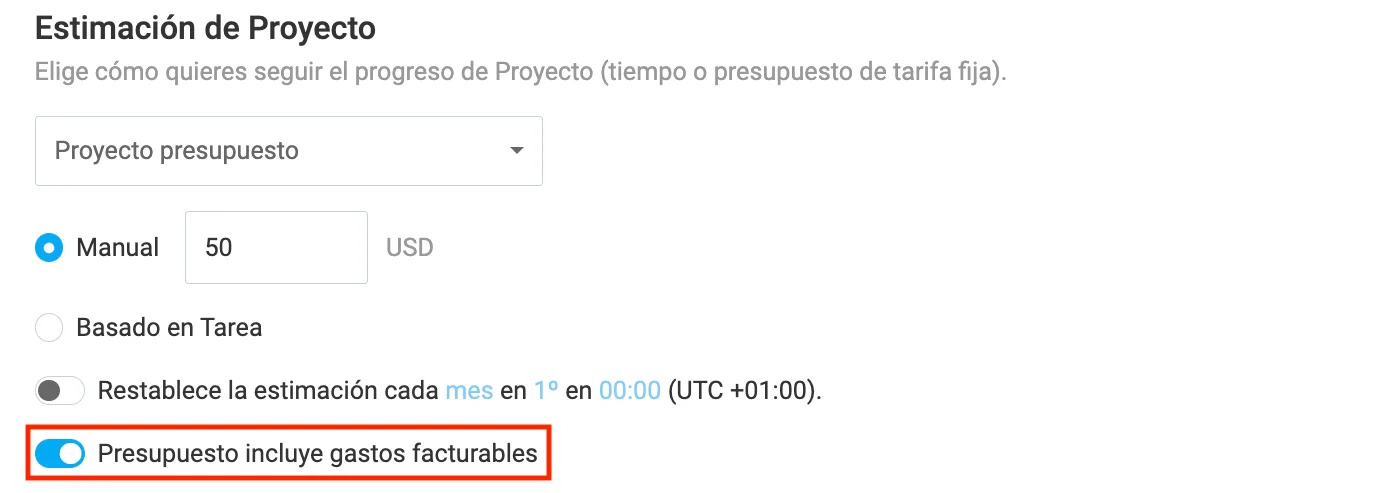

Establece el presupuesto para cubrir gastos extras (como licencias de viaje o software)
Establece el presupuesto para cubrir gastos extras (como licencias de viaje o software)

Dato curioso: Puedes cambiar monedas e incluso asignar diferentes monedas a diferentes clientes antes de facturarlos.

2. Monitorea el estado del proyecto

Nuestra aplicación sencilla te deja comparar el progreso del proyecto en tiempo real con el tiempo y presupuesto estimado. De esa manera, puedes tomar decisiones seguras sobre cualquier cambio.

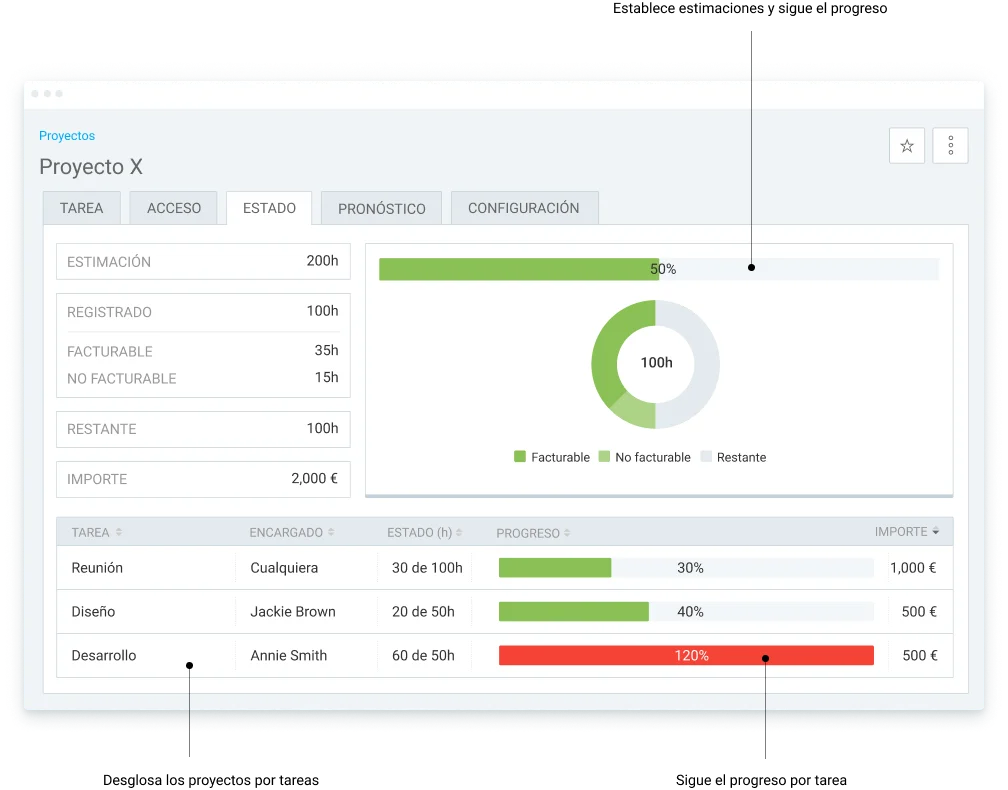

Ve el tiempo y presupuesto registrado y restante
Ve el tiempo y presupuesto registrado y restante

Nota: Si ya tienes datos históricos en proyectos pasados, usa el pronóstico de proyectos en Clockify para hacer estimaciones más precisas.

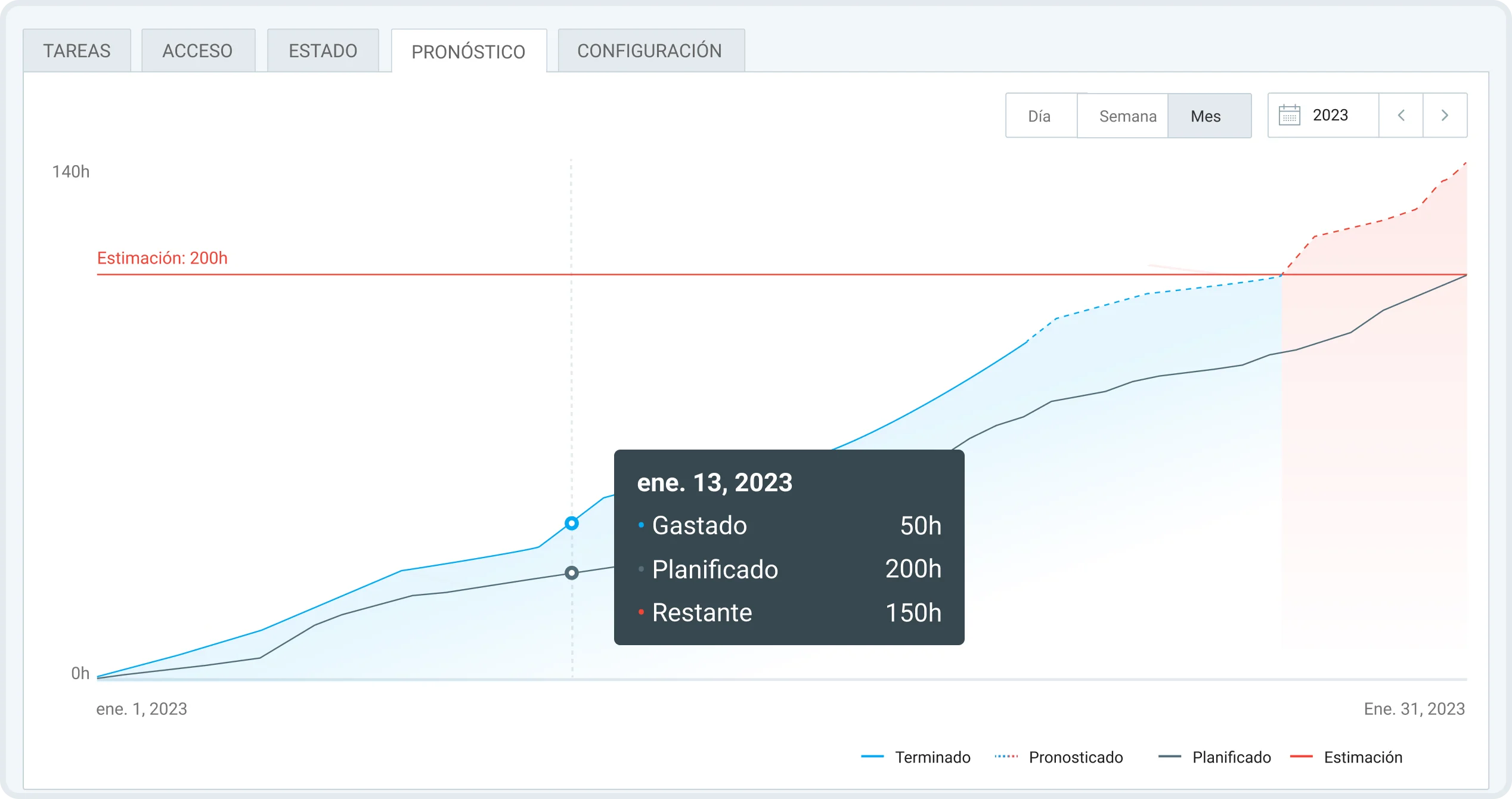

Nunca pases el presupuesto con estimaciones impulsadas por datos en Clockify
Nunca pases el presupuesto con estimaciones impulsadas por datos en Clockify

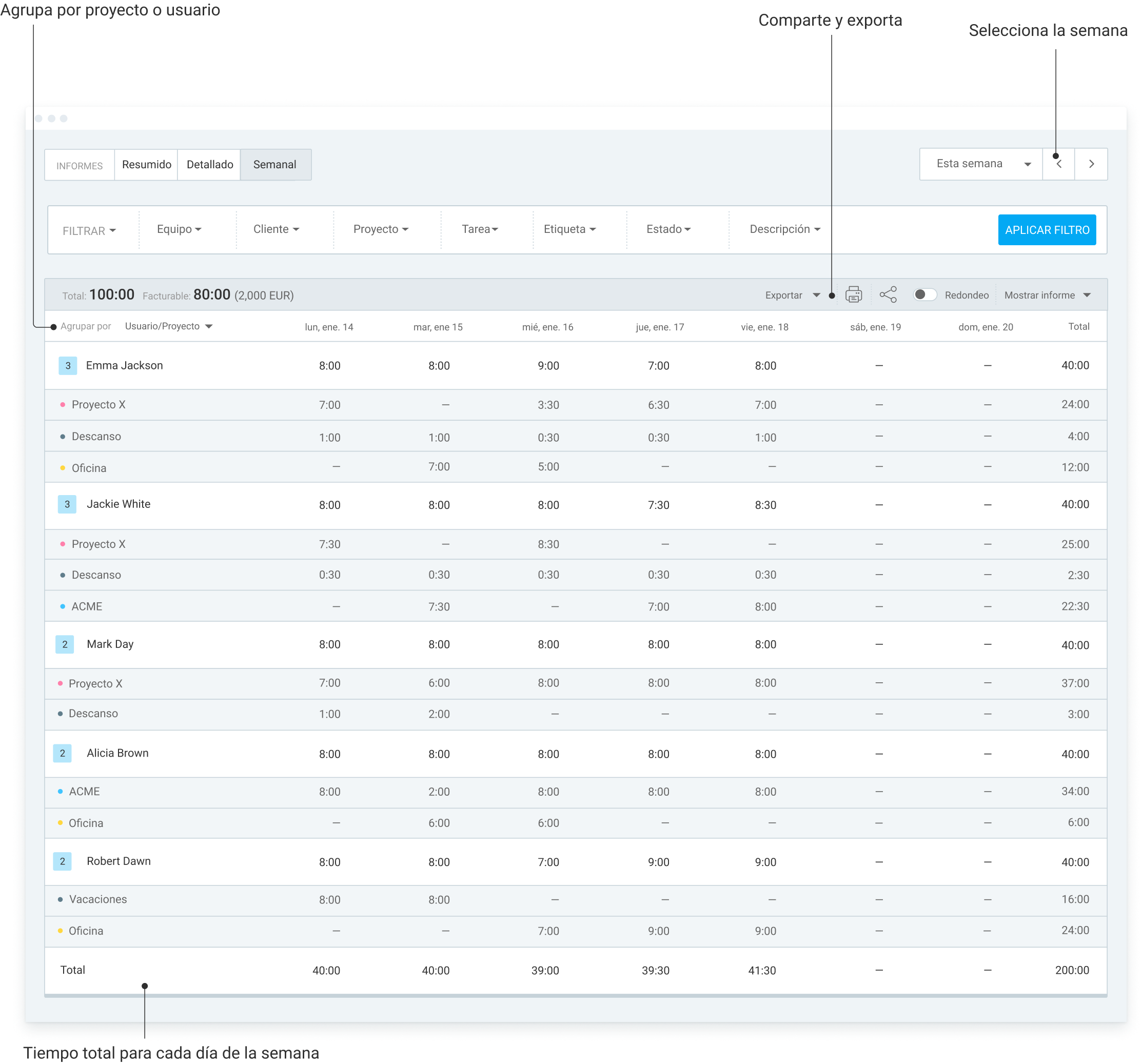

3. Exporta y comparte informes de proyectos

Guarda los informes de proyectos personalizados para guardarlos y analizarlos fuera de Clockify. Alternativamente, puedes compartir datos con clientes para mantener la confianza.

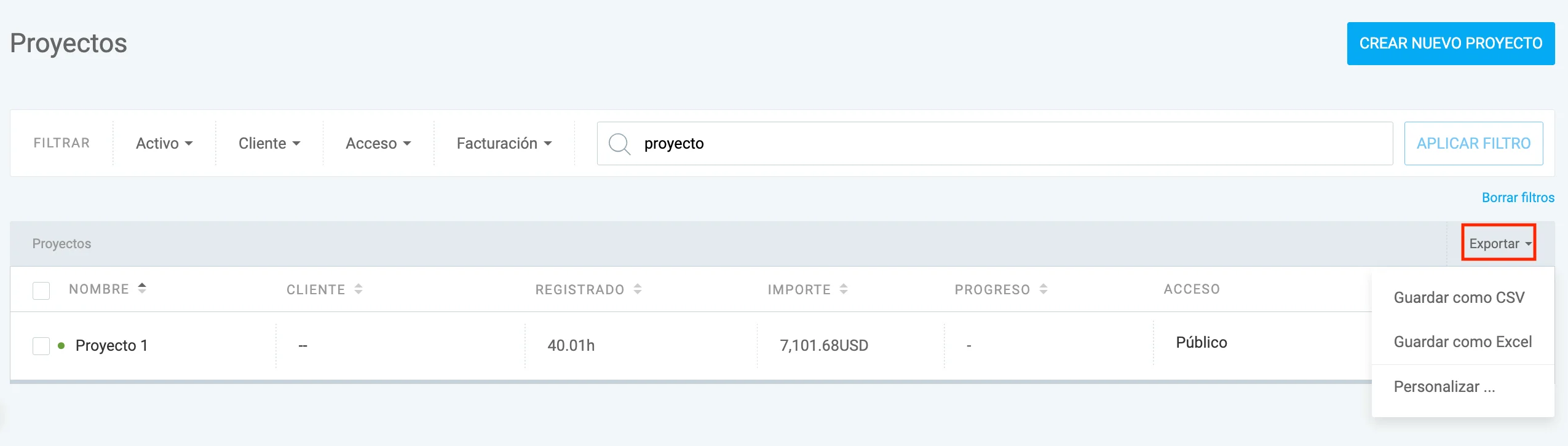

Exporta proyectos en formatos CSV y/o Excel
Exporta proyectos en formatos CSV y/o Excel

Para comparar proyectos, obtén información detallada sobre el tiempo facturable y no facturable por proyecto durante un período de tiempo personalizado.

Si tienes cualquier pregunta o duda, nuestra herramienta de control del tiempo asequible cuenta con un equipo de soporte completamente humano.

Empieza a batir los récords en la estimación de proyectos, impulsada por Clockify.

REFERENCIAS

Licencia para investigación: https://creativecommons.org/licenses/by/4.0/

Licencia para investigación: https://creativecommons.org/licenses/by-sa/4.0/

Licencia para investigación:https://creativecommons.org/licenses/by-nc-nd/4.0/
