Ein Whiteboard zu nutzen, um einen Projektplan zu entwerfen, ist so instabil wie der Bau eines Kartenhauses — passt du ein Element an, bricht alles zusammen.
Während du versuchst, die Dinge zu flicken, kämpfst du mit Scope Creep (unkontrollierter Ausweitung des Projektumfangs) und nun unbrauchbaren Zeitplänen.
Versuche es stattdessen mit einem datengestützten Tool, das Projektrisiken berücksichtigt, um realistische Zeitschätzungen zu liefern — wie den PERT-Analyse-Rechner. Wir schauen uns gemeinsam an:
- Wie die PERT-Analyse funktioniert,
- Was ihre Vor- und Nachteile sind und
- Warum du dich für eine stärkere Lösung entscheiden solltest.
Was ist eine PERT-Analyse?
Die PERT-Analyse steht für Project Evaluation and Review Technique — in beliebtes Projektmanagement-Modell, das Aufgaben in komplexen Projekten mithilfe zuverlässiger Zeitschätzungen koordiniert. Dieses Wissen hilft Projektmanagern einen realistischen Projektplan zu entwerfen, der Folgendes umfasst:
- Alle zusammengehörigen Aufgaben,
- Aufgabenabhängigkeiten und
- Benötigte Ressourcen (wie Dauer, Arbeitskraft und Kosten).
Fun Fact: Die PERT-Technik wurde in den 1950er Jahren von der US Navy und der Lockheed Corporation entwickelt, um Aktivitäten rund um das Polaris-Raketenprojekt zu steuern. Heute wird sie weltweit in Branchen wie:
- Softwareentwicklung,
- Bauwesen,
- Ingenieurwesen und
- Veranstaltungsplanung eingesetzt.
Die Managementberaterin Charlene Currie ist der Meinung, dass die PERT-Analyse das Projektmanagement besonders dann unterstützt, wenn keine historischen Daten verfügbar sind:
Ein PERT-Rechner nutzt dieses Framework, um Projektfallen wie Kostenüberschreitungen zu vermeiden und die Termintreue zu verbessern.
Alternativ kannst du auf modernste Zeiterfassungstools wie Clockify setzen, um:
- Präzisere Daten zu erhalten,
- Unvorhersehbare Zeitpläne zu verwalten und
- Projektmanagement-Zeitabläufe vorherzusagen.

Wie der PERT-Analyse-Rechner funktioniert
Der PERT-Rechner hilft dir, Projekte und Aufgaben von Anfang bis Ende zu verfolgen, indem er zwei Werte nutzt:
- Die PERT-Analyse und
- Die Standardabweichung.
⬇️ Kostenlosen PERT-Analyse-Rechner erhalten (Google Sheets)
Lass uns nun in die Funktionsweise des Rechners eintauchen, ergänzt durch Beispiele.
Die PERT-Analyse-Formel (+ Beispiel)
Die PERT-Analyse-Formel (auch Zeitschätzungsformel genannt) ermittelt den wahrscheinlichsten Zeitpunkt für den Projektabschluss basierend auf drei Zeitschätzungen:
- Optimistische Zeitschätzung (O) — das bestmögliche Ergebnis bei reibungslosen Abläufen und hoher Rentabilität,
- Wahrscheinlichste Zeitschätzung (M) — das wahrscheinlichste Ergebnis in einem typischen Arbeitsumfeld
- Pessimistische Zeitschätzung (P) — das schlechteste Ergebnis mit Verzögerungen, Kostenüberschreitungen und anderen Rückschlägen.
So sieht die Formel der PERT-Technik aus:

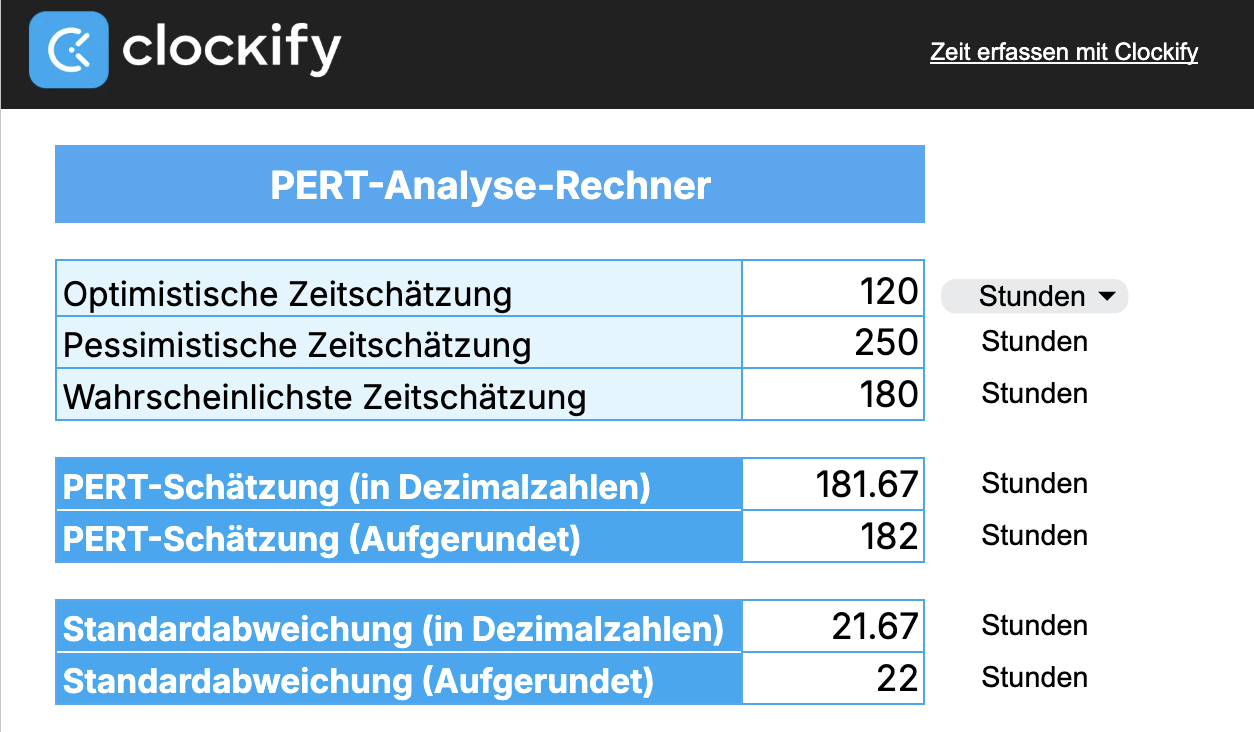

Beispiel für eine PERT-Analyse: Angenommen, du möchtest ein Softwareprodukt auf den Markt bringen. Basierend auf deiner Erfahrung und Beratungen legst du die 3 Zeitschätzungen fest und wendest die unten stehende PERT-Analyse-Formel an.
Du kannst also damit rechnen, dein Projekt innerhalb von 182 Tagen abzuschließen. Aber wie sicher kannst du dir bei deinem projektierten Zeitplan sein? Genau das verrät uns die Standardabweichung – als Nächstes.
Formel für die Standardabweichung
Die Standardabweichung zeigt die Wahrscheinlichkeit an, ein Projekt pünktlich abzuschließen. Um diesen Wert zu ermitteln, wendet der PERT-Rechner die folgende Formel an:
Beispiel für die Standardabweichung: Wie bereits festgestellt, planst du, ein Softwareprodukt innerhalb von 180 Tagen auf den Markt zu bringen. Wenden wir die obige Formel an, um zu beurteilen, wie wahrscheinlich das ist.
Die tatsächliche Abschlusszeit kann also etwa 22 Tage früher oder später als die Schätzung von 182 Tagen liegen. Je niedriger deine Standardabweichung ist, desto sicherer kannst du dir sein, deinen voraussichtlichen Liefertermin einzuhalten.
Eine Fehleinschätzung des Projektzeitplans kann Löcher in deine Tasche reißen und zu fehlerhaften Projektangeboten sowie zu niedrigen Preisen führen. Mit dem PERT-Analyse-Rechner können Projektmanager einen zuverlässigen Projektplan erstellen und innerhalb der Zeit- und Budgetlimits bleiben.
🎓 Angst vor zu niedrigen Preisen? So stellst du Kunden Rechnungen präzise aus
Nutze PERT-Diagramme, um sorgfältige Projektpläne zu erstellen

Sobald du den Rechner beherrscht, kannst du ein PERT-Diagramm erstellen — eine Illustration des Lebenszyklus deines Projekts. Es unterteilt dein Projekt in Knoten (oder Meilensteine) und Aufgaben und hebt Abhängigkeiten hervor.

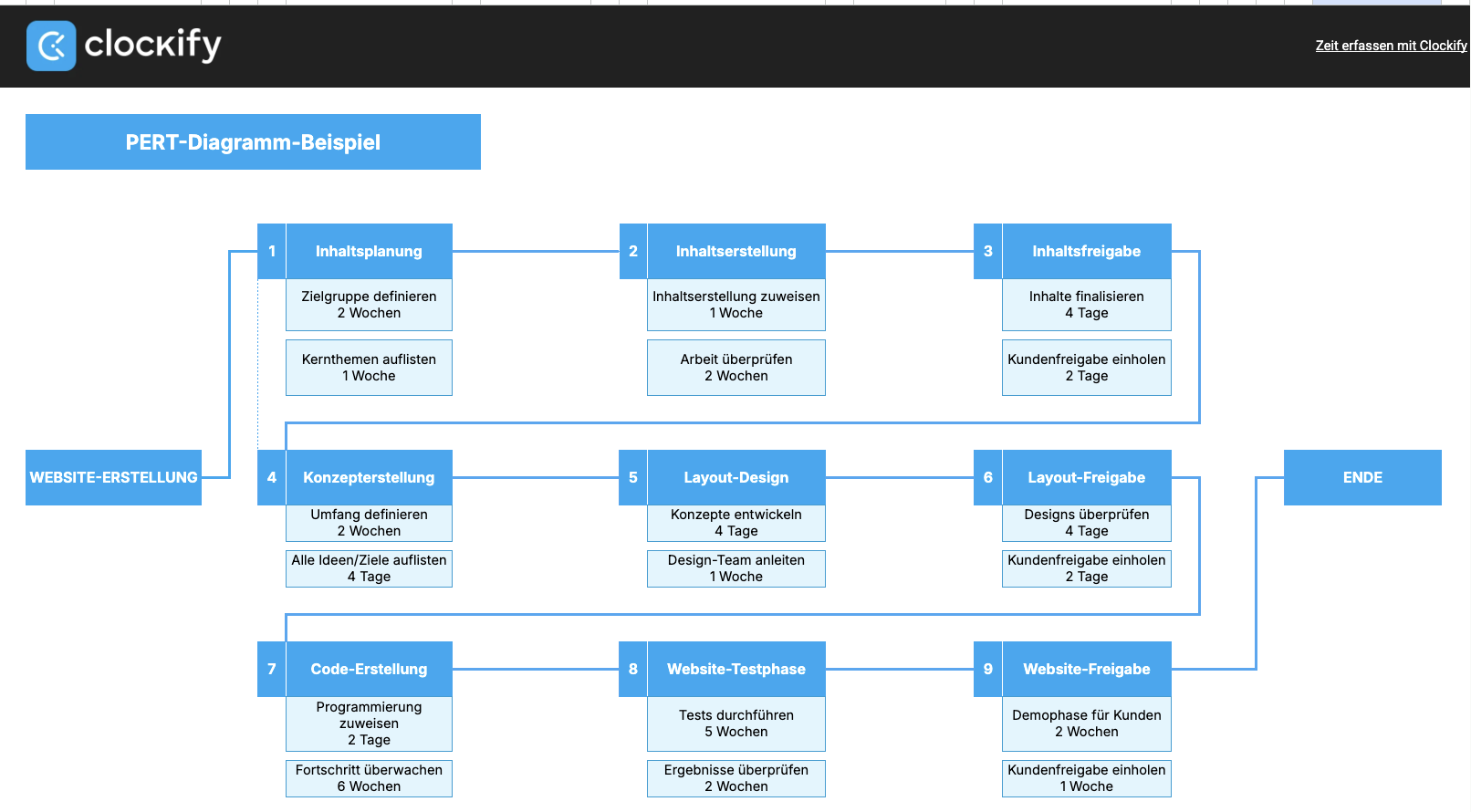

Zur Veranschaulichung findest du unten unsere PERT-Diagramm-Vorlage.
⬇️ Die PERT-Diagramm-Vorlage erhalten (Google Sheets)
Um unsere PERT-Diagramm-Vorlage ordnungsgemäß zu implementieren, befolge diese Schritte:
- Benenne dein Projekt (z. B. Website-Erstellung),
- Definiere Meilensteine (z. B. Layout-Design),
- Füge Aufgaben hinzu (z. B. Konzepte entwickeln),
- Nutze unseren PERT-Analyse-Rechner, um deren erwartete Dauer zu ermitteln, und
- Summiere die Aufgabenzeiten, um die geschätzte Fertigstellungszeit des Projekts zu erhalten.
Hier erfährst du, wie du unser PERT-Diagramm für die Website-Entwicklung ausfüllst:
Optional: Du kannst die Standardabweichung für jede Aufgabe mit unserem PERT-Rechner berechnen. Dies bietet eine genauere Einschätzung der Projektspanne und hilft dir dabei:
- Zeitpläne gegenüber Kunden und Stakeholdern zu rechtfertigen und
Letztendlich sind PERT-Diagramme Werkzeuge, die die Planung und Ausführung verbessern. Dies macht sie im agilen Projektmanagement unentbehrlich, wo offene Kommunikation, Flexibilität und Effizienz an erster Stelle stehen.
PERT-Diagramm vs. andere Projektmanagement-Tools
Das PERT-Diagramm und andere statistische Tools werden für die Projektplanung verwendet, unterscheiden sich jedoch optisch und praktisch erheblich. Finden wir heraus, wie.
Kurze Erinnerung: Keine Projektmanagement-Praxis oder ein bestimmtes Tool ist besser als das andere. Vielmehr hängt dein idealer Ansatz von der Art deiner Projekte ab.
PERT vs. CPM
Die Methode des kritischen Pfades (CPM), auch als kritische Pfadanalyse bezeichnet, identifiziert den kritischen Pfad – also den längsten Weg durch die essenziellen Aufgaben, um die minimale Projektdauer zu ermitteln.
Die beiden Modelle unterscheiden sich also in ihrer Perspektive. Während CPM vorhersehbare Aufgaben verwaltet, konzentriert sich die PERT-Analyse auf unvorhersehbare Aufgaben.
Dennoch können Manager und Berater beide Methoden zur Bewertung der Auswirkungen von Verzögerungen nutzen. Mit anderen Worten: Beide Techniken helfen dir zu verstehen, wie Verzögerungen Projekte aus der Bahn werfen können. CPM zeigt auf, welche Aufgaben die längsten Verzögerungen verursachen können, während PERT das Risiko von Aufgabenverzögerungen offenlegt.

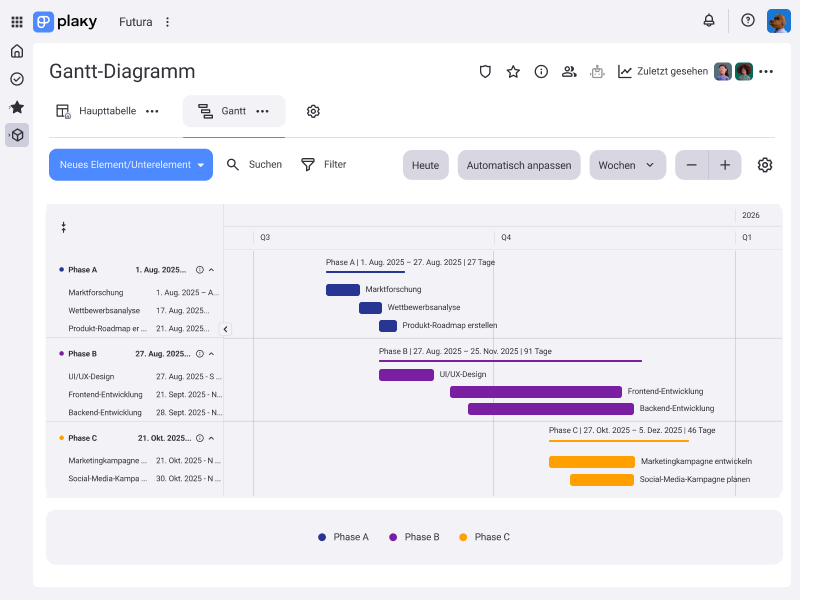

PERT vs. Gantt
Forbes vergleicht PERT- und Gantt-Diagramme, und stellt fest:
- Das PERT-Diagramm zeigt Aufgabenkorrelationen mithilfe eines Flussdiagramms, während
- das Gantt-Diagramm den Zeitplan eines Projekts auf einem horizontalen Kalender darstellt.
Deshalb eignen sich PERT-Diagramme perfekt für das Management von Projektunsicherheiten – sie adressieren Projektrisiken und stellen die besten Ergebnisse sicher. Auf der anderen Seite helfen Gantt-Diagramme dabei, Zeitpläne zu visualisieren, wodurch sie sich hervorragend für die Verfolgung des Projektfortschritts eignen.
Bonus tip: Für noch differenziertere Ergebnisse solltest du unseren PERT-Analyse-Rechner mit anderen Modellen (wie dem Gantt-Diagramm) kombinieren. Probiere für den Einstieg eine einfache Projektmanagement-Software wie Plaky aus, um Zeitpläne in der Gantt-Ansicht zu erstellen.
Clockify and Plaky, along with the Pumble team chat app, are part of the CAKE.com Bundle, which offers these 3 productivity tools at a heavily discounted price of $12.99. This way, you’ll manage your projects, your time, and overall communication with ease.
PERT vs. WBS
Die International Society of Six Sigma Professionals (ISSSP) untersucht die Vorteile einer Kombination aus PERT und WBS (Work Breakdown Structure / Projektstrukturplan) und erklärt:
- WBS unterteilt Projekte in kleinere, machbare Aufgaben mit spezifischen Zeitdauern, und
- PERT nutzt diese Daten, um die Aufgaben zu planen und auf einer visuellen Leinwand darzustellen.
Durch die Erstellung eines WBS und eines PERT-Diagramms kann ein Six-Sigma-Projektteam alle Aufgaben kartieren, ihre gegenseitigen Abhängigkeiten verstehen und den kritischen Pfad identifizieren.
Vorteile der PERT-Analyse
Warum solltest du die PERT-Analyse für die Projektplanung nutzen? Neben der termingerechten Projektabwicklung gibt es einige überzeugende Vorteile.
PERT-Vorteil #1: Verbesserte Langzeitplanung
Das PERT-Diagramm ermöglicht es dir, die logische Reihenfolge projektbezogener Aufgaben und die Gesamtlänge des Projekts zu bestimmen – was besonders für laufende Projekte praktisch ist. Am Ende erhältst du einen strukturierten Projektmanagement-Zeitplan, der die Verantwortlichkeit unter den Mitarbeitern fördert.
🎓 Kurz- und langfristige Planung: Die Strategie des smarten Teams
PERT-Vorteil #2: Effektives Scope-Management
Das PERT-Diagramm stellt die kürzestmögliche Abschlusszeit eines Projekts dar. Indem du Zeit und somit auch Kosten antizipierst, kannst du Scope Creep verhindern.
Tatsächlich ergab eine Studie zur Bewertung der Projektleistung dass PERT es ermöglicht, Projekte zu planen und Budgets im Voraus festzulegen, wodurch die tatsächliche Arbeit unter Kontrolle bleibt.
Darüber hinaus hilft dir das Diagramm dabei, Einschränkungen und Engpässe zu erkennen, was das Risiko von Budgetüberschreitungen oder Terminverschiebungen senkt.
PERT-Vorteil #3: Bessere Kundenbeziehungen
Du kannst Projektzeitpläne gegenüber Stakeholdern mit einem einfachen, visuellen Diagramm rechtfertigen – das sorgt für eine reibungslose Kommunikation.
Tatsächlich ist Tom Molnar, Operations Manager bei einer Webdesign-Agentur, der Meinung, dass PERT-Diagramme das Vertrauen der Kunden stärken, was den Teams hilft, besser mit Stress umzugehen:
Nachteile der PERT-Analyse
Abgesehen von den Vorteilen was sind die Kontrapunkte der Drei-Punkt-Schätzung? Schau dir unsere Liste an.
PERT-Nachteil Nr. 1: Ungeeignet für Routineprojekte
Laut Managementberaterin Charlene Currie ist die Nutzung der PERT-Analyse für gut dokumentierte, wiederkehrende Projekte pure Zeitverschwendung:
PERT-Nachteil #2: Erforderliche Einarbeitung
Ein aktueller Artikel über die PERT-Technik legt nahe, dass ein mit dieser Methode erstellter Projektzeitplan nur so effektiv ist wie deine Erfahrung bei der Anwendung.
Davon abgesehen betont die Projektmanagerin und Beraterin Ruth Philips die Notwendigkeit der Kompetenzentwicklung bei der Arbeit mit PERT:
PERT-Nachteil #3: Komplexer Prozess
Lexi Petersen, Gründerin eines Produktentwicklungsunternehmens, stellt fest, dass die Anwendung von PERT auf jede einzelne Aufgabe, um die Projektdauer zu ermitteln Zeit und Geld kosten kann:
Darüber hinaus erfordern selbst die kleinsten Projektänderungen – wie das Hinzufügen einer weiteren Aufgabe oder eines neuen Zuständigen – eine Aktualisierung des gesamten PERT-Diagramms.
🎓 Beste Zeitmanagement-Apps im Jahr 2026: Top 11 Auswahl
Die 3 größten PERT-Herausforderungen (und die besten Lösungen)
Obwohl die PERT-Analyse dir hilft, Projektunsicherheiten vorherzusehen, können dennoch unvorhergesehene Probleme auftreten. Hier sind die häufigsten Herausforderungen für Projektmanager und die passenden Lösungen dazu.
PERT-Herausforderung #1: Projektverzögerungen
Die PERT-Analyse stützt sich auf subjektive Schätzungen, was manchmal zu Terminverlängerungen führen kann. Tatsächlich analysierte eine Studie aus dem Jahr 2025 zum Vergleich von PERT vs. CPM insgesamt 26 verwandte Publikationen und listete die Haupteinschränkungen von PERT auf:
- Anfällige Annahmen (15.38%) und
- Fehlmanagement von Unsicherheiten (11.54%).
Lösung: Um Zeitplanverzögerungen entgegenzuwirken, kannst du eine Projektmanagement-Technik namens Fast-Tracking ausprobieren – dabei werden bestimmte Aufgaben parallel bearbeitet.
Achte bei der Identifizierung von Aufgaben für das Fast-Tracking darauf, dass diese nicht vollständig voneinander abhängen. Wenn du also mit Aufgabe A nicht beginnen kannst, bevor Aufgabe B erledigt ist, sind diese keine guten Kandidaten für diese Methode.
PERT-Herausforderung #2: Anpassungen mitten im Projekt
Änderungen während des laufenden Projekts sind an der Tagesordnung und können den Projektfluss erheblich stören. Um wieder auf Kurs zu kommen, benötigst du einen praktischen Überblick über alle betroffenen Ressourcen – einschließlich der Mitarbeiterkapazitäten und der Fristen für Aufgaben.
Lösung: Nutze den Kalender von Clockify, um die Wochenpläne deiner Mitarbeiter einzusehen – inklusive Details wie:
- Geplante Zuweisungen,
- Projektaktivitäten und
- Aufgabenüberschneidungen.
Auf diese Weise kannst du leicht prüfen, ob sich deine Änderungen (wie verlängerte Aufgaben) mit anderen Aktivitäten überschneiden und so den Fertigstellungstermin deines Projekts gefährden.
PERT-Herausforderung #3: Rechtfertigung von Zeitplänen gegenüber Kunden
Projekte, die mit der PERT-Analyse geplant wurden, können sowohl später als erwartet als auch früher abgeschlossen werden – all dies hat Auswirkungen auf:
- Die Zeitpläne der Mitarbeiter,
- die Abrechenbarkeit des Projekts und
- die Transparenz gegenüber dem Kunden.
John Kirton, Direktor eines Bauunternehmens, erläutert die Risiken einer zu frühen Aufgabenausführung im Baugewerbe:
Lösung: Beziehe Kunden direkt in deinen Projektplan innerhalb eines effektiven Zeiterfassers wie Clockify ein, um das Vertrauen der Kunden zu stärken.
Besuche beispielsweise den CAKE.com Marketplace und installiere das FeatValue add-on um das Kundenportal mit Clockify zu verbinden. Sobald diese synchronisiert sind, können Kunden FeatValue nutzen, um:
- Aufgaben hinzuzufügen, die in Clockify erscheinen,
- den Aufgabenstatus zu beobachten und
- Zeiteinträge in Clockify zu prüfen.
Häufig gestellte Fragen zur PERT-Analyse
Read up on the most common PERT questions and our full answers.
Ist CPM einfacher zu verstehen als PERT?
Beim Vergleich von CPM und PERT erscheint CPM einfacher, da es nur einen festen Zeitschätzwert verwendet, um den kritischen Pfad eines Projekts zu erstellen. Diese Ergebnisse basieren jedoch meist auf Daten aus vergangenen Projekte.
Auf der anderen Seite nutzt PERT drei verschiedene Zeitschätzungen, um die wahrscheinlichste Projektdauer zu ermitteln – und das ganz ohne Zugriff auf historische Daten.
Da beide Tools eng miteinander verknüpft sind – nämlich in der — Projektplanung und -fertigstellung — ist keines von beiden grundsätzlich einfacher zu verstehen. Stattdessen helfen sie dir, in unterschiedlichen Situationen erfolgreich zu sein.
CPM ist besser für sich wiederholende Projekte geeignet, während PERT ideal für unsichere, einmalige Arbeiten ist.
🎓 Wie man ein Projekt in Aufgaben unterteilt
Wie nutzt man PERT in Agile?
Nach der agilen Methodik, sind perfekt vorhersagbare Projekte der Wunschtraum eines jeden Managers. Daher können agile Praktiken nicht auf deterministischen Schätzungen basieren, sondern nutzen stattdessen probabilistische Modelle wie PERT, um Ergebnisse zu prognostizieren.
Schließlich geht es bei agilen Teams vor allem darum, sich an veränderte Umstände anzupassen. PERT kann ihre Arbeit unterstützen, indem es mit potenziellen — statt mit starren — Schätzungen arbeitet.
Führe schlanke und lukrative Projekte mit Clockify
Der PERT-Analyse-Rechner bietet rationale Projektschätzungen. Aber was wäre, wenn du die Genauigkeit fast zur Perfektion steigern könntest? Mit einer Zeiterfassungs-App wie Clockify von CAKE.com kannst du Projekte mithilfe umfangreicher Daten und fortschrittlicher Analysen optimieren.
Unser einfacher und dennoch wirkungsvoller Zeiterfasser gewährleistet eine effektive Ressourcenplanung und Projektabwicklung — dank flexibler Funktionen.
#1: Zeit- und Budgetprognosen definieren

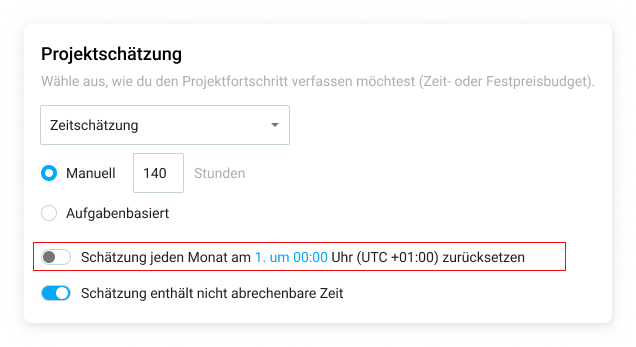

Lege für jedes Projekt in Clockify eine festgelegte Anzahl an Stunden wie folgt fest:

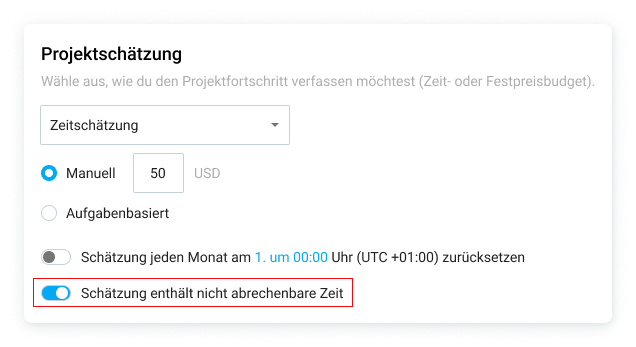

Berücksichtige zudem abrechenbare Ausgaben in deinem Projektbudget:
Nützlicher Fakt: Du kannst Währungen wechseln und verschiedenen Kunden sogar unterschiedliche Währungen zuweisen, bevor du die Rechnung erstellst.

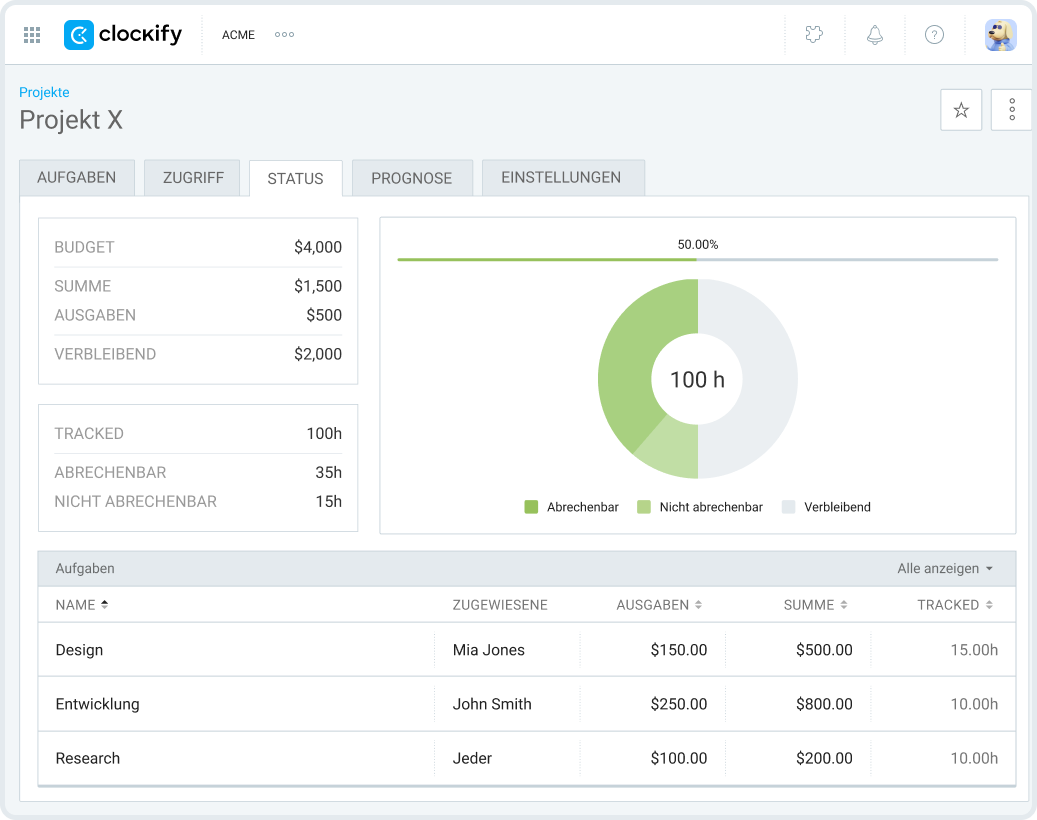

#2: Projektstatus überwachen
Unsere unkomplizierte App ermöglicht es dir, den Projektfortschritt in Echtzeit mit der geschätzten Zeit und dem Budget zu vergleichen. Auf diese Weise kannst du fundierte Entscheidungen über etwaige Änderungen treffen.

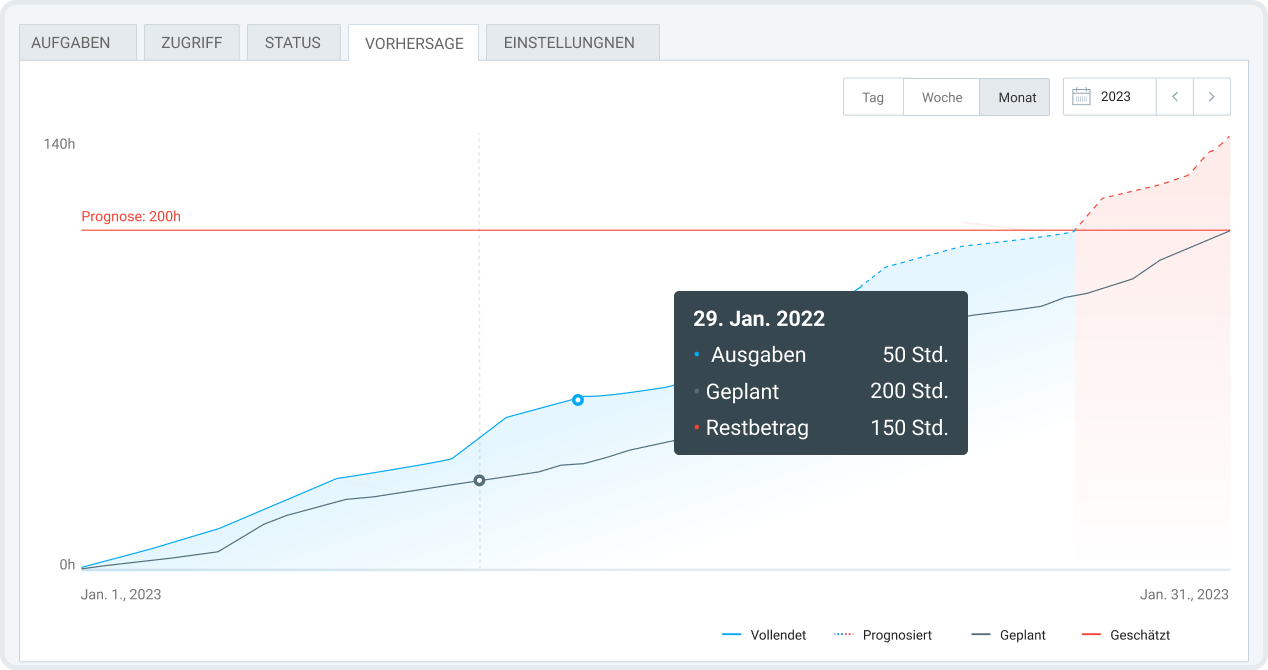

Wichtiger Hinweis: Wenn du bereits über historische Daten aus früheren Projekten verfügst, nutze die Projektprognose in Clockify um noch präzisere Schätzungen vorzunehmen.

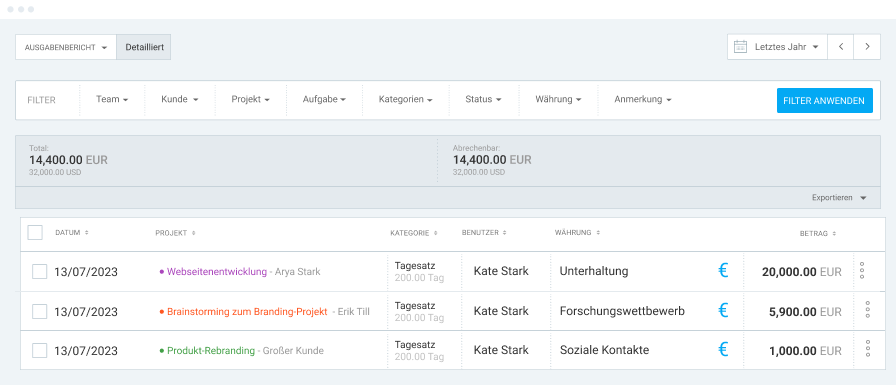

#3: Projektberichte exportieren und teilen
Speichere benutzerdefinierte Projektberichte zur sicheren Aufbewahrung und für tiefergehende Analysen außerhalb von Clockify. Alternativ kannst du Daten mit Kunden teilen um das Vertrauen zu stärken.
Um Projekte zu vergleichen, kannst du detaillierte Einblicke in abrechenbare und nicht-abrechenbare Zeiten pro Projekt über einen benutzerdefinierten Zeitraum erhalten.
Falls du Fragen oder Bedenken hast: Unser preiswertes Zeiterfassungstool bietet ein vollständiges menschliches Support-Team. Schreibe ihnen einfach eine Nachricht und rechne mit schnellen Antworten.
Beginne damit, Rekorde in der Projektschätzung aufzustellen – unterstützt durch Clockify.
QUELLEN
Lizenz für Forschung — https://creativecommons.org/licenses/by/4.0/
- Analysis and Evaluation of (β) Beta Distribution or Three Point Estimation for PERT Technique in Project Management
Lizenz für Forschung — https://creativecommons.org/licenses/by-sa/4.0/
- The role of time and cost control in CPM, PERT, and EVA methods in construction projects: A meta-analysis study on evaluating project performance
Lizenz für Forschung — https://creativecommons.org/licenses/by-nc-nd/4.0/
- PERT and CPM in Construction: Analysis of Benefits, Limitations, and Future Trends
